Les points clés à garder avant d'aller plus loin
- Le certificat d'urbanisme informe et sécurise un terrain, mais il n'autorise pas les travaux.
- Un CU valable 18 mois fige les règles d'urbanisme et le taux des taxes pendant cette période.
- Le CU opérationnel est le bon choix quand le projet est déjà esquissé; il indique si l'opération est réalisable.
- Le permis de construire reste un dossier autonome, avec ses propres pièces, délais et contrôles.
- Un dossier incomplet, un secteur protégé ou un projet modifié peuvent rallonger la procédure.
Le certificat d'urbanisme sert à sécuriser le terrain, pas à lancer les travaux
Je vois souvent une confusion simple: on demande un certificat en pensant avoir déjà une sorte de pré-permis. En réalité, il sert surtout à savoir ce que le terrain permet, avant de s'engager plus loin. Comme le rappelle Service Public, le CU n'est pas une autorisation d'urbanisme.
Le bon réflexe consiste à distinguer trois objets différents: le certificat d'information, le certificat opérationnel et le permis. Le premier renseigne; le deuxième teste la faisabilité d'un projet donné; le troisième autorise la construction si le dossier est conforme.
| Document | Quand le demander | Délai courant | Effet réel | Limite principale |
|---|---|---|---|---|
| CU d'information | Avant même un projet figé | 1 mois | Informe sur les règles, servitudes, taxes et contraintes du terrain | Ne dit pas si un projet précis est constructible |
| CU opérationnel | Quand le projet est déjà esquissé | 2 mois | Indique si l'opération projetée est réalisable sur la parcelle | Ne vaut jamais autorisation de construire |
| Permis de construire | Quand le projet est prêt à être instruit | 2 mois pour une maison individuelle, 3 mois pour les autres projets, dans le cas général | Autorise juridiquement les travaux | Peut encore être refusé ou assorti de prescriptions |
Le point important est simple: le CU prépare le terrain juridique, mais c'est le permis qui ouvre réellement le chantier. Cette différence devient décisive dès qu'on regarde ce que le certificat fige, et surtout ce qu'il laisse encore ouvert.
Ce que le certificat fige réellement pendant 18 mois
Le vrai intérêt du certificat, c'est la stabilité qu'il offre. Pendant 18 mois à compter de sa délivrance, les règles d'urbanisme, les servitudes et les taxes indiquées ne doivent pas vous être opposées différemment sur le projet déposé dans le délai. Autrement dit, si vous déposez le permis pendant cette fenêtre, il sera instruit selon les règles en vigueur à la date du CU, et le taux des taxes ne sera pas augmenté.
- Les règles d'urbanisme applicables au terrain.
- Les servitudes et limitations administratives, par exemple les abords d'un monument historique ou une zone de protection.
- Les taxes et participations mentionnées.
- La constructibilité de principe, surtout avec un CU opérationnel favorable.
En revanche, le certificat ne vous promet pas que le permis sera accordé au mot près. Le projet doit encore respecter le PLU, les règles de forme, les accès, les hauteurs, les implantations et, selon les cas, la réglementation environnementale ou les exigences d'un secteur protégé.
Si votre calendrier dérape, la prolongation reste possible pour 1 an, à condition d'en faire la demande au moins 2 mois avant la fin du CU. En cas de refus, je préfère repartir sur une nouvelle demande plutôt que d'essayer de bricoler avec un document devenu trop ancien.
Sur le plan pratique, l'absence de réponse de la mairie vaut aussi certificat tacite après 1 mois pour le CU d'information et après 2 mois pour le CU opérationnel; c'est utile, mais je ne le traite jamais comme un blanc-seing improvisé. Cette stabilité est précisément ce qui rend l'étape suivante plus sereine: préparer un dossier de CU propre dès le départ.

Déposer une demande solide dès le départ
Un bon dossier de CU évite les réponses vagues et limite les allers-retours. Je préfère toujours partir d'un projet lisible, même si tous les détails ne sont pas encore figés, parce que l'administration répond mieux à une demande claire qu'à une idée générale.
Pour un certificat d'information
La demande est gratuite. Il faut joindre un plan de situation du terrain et déposer le dossier en deux exemplaires en principe.
En pratique, comptez 3 exemplaires si le terrain se trouve en périmètre protégé, et 4 si le projet est situé dans un cœur de parc national.
Lire aussi : Troubles de voisinage - Agir efficacement ? Notre guide.
Pour un certificat opérationnel
Il faut joindre un plan de situation, un plan du terrain si des constructions existent déjà, ainsi qu'une description succincte de l'opération envisagée. Cette note doit préciser la destination du ou des bâtiments et leur localisation approximative.
Le dossier se dépose en quatre exemplaires en principe. Là encore, le nombre monte à 5 exemplaires en périmètre protégé et à 6 exemplaires dans un cœur de parc national.
Le dépôt peut se faire en mairie, par courrier recommandé ou, selon la commune, en ligne. Ce détail compte, parce qu'un simple oubli de forme peut décaler le point de départ des délais. Une demande propre ne garantit pas une réponse positive, mais elle évite de perdre du temps avant même le fond du dossier.
Passer du certificat au permis de construire sans perdre de temps
Une fois le terrain sécurisé, je conseille de préparer le permis sans attendre la fin de la validité du certificat. C'est le moment de verrouiller le plan de masse, les plans de coupe, les façades, la notice descriptive et les visuels qui permettront à la mairie de comprendre le projet.

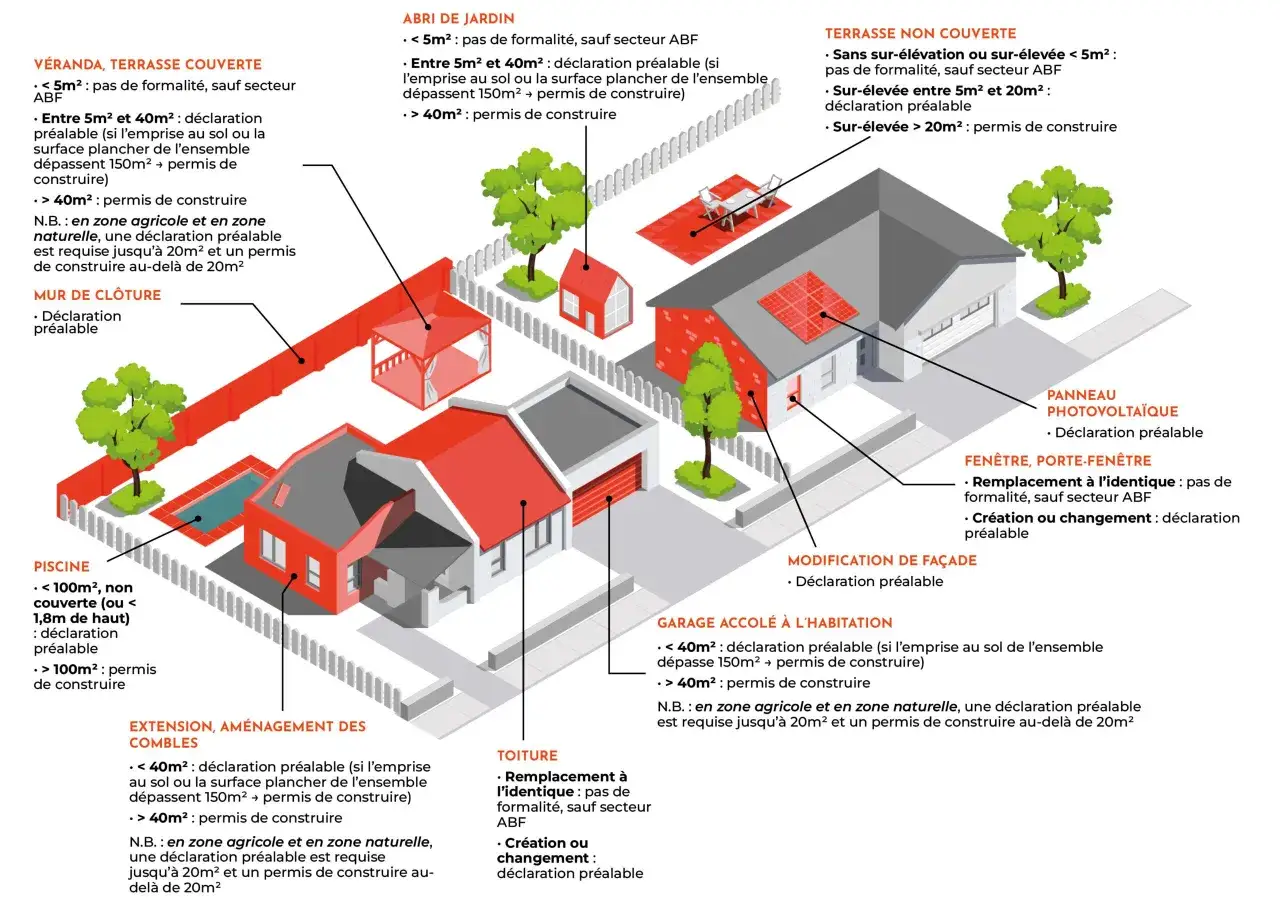

Le dossier de permis n'est pas une simple formalité de continuation. Il doit être complet au jour du dépôt et peut exiger, selon le cas, l'intervention d'un architecte: au-delà de 150 m² de surface de plancher pour une construction classique, ou systématiquement pour certaines personnes morales. En pratique, ce point est souvent sous-estimé au départ, puis rattrapé dans l'urgence.- Vérifiez la date d'expiration du CU avant de déposer le permis.
- Anticipez les pièces du PC: plan de situation, plan de masse, plan en coupe, notice, façades, photos et document graphique.
- Prévoyez la bonne voie de dépôt: dématérialisée, par courrier recommandé ou en main propre selon la commune.
- Surveillez les délais: 1 mois pour une demande de pièces manquantes, puis 3 mois pour les transmettre.
- Gardez en tête les délais d'instruction: 2 mois pour une maison individuelle et 3 mois pour les autres projets, dans le cas général.
Quand le dossier est déposé, la mairie peut encore accepter, refuser, assortir le projet de prescriptions ou surseoir à statuer si la zone est fragile du point de vue urbanistique. Ce n'est donc pas la fin du raisonnement, mais la fin de la phase de préparation.
Les cas où il faut rester prudent même avec un certificat favorable
Un CU positif rassure, mais il ne neutralise pas tout. Le plus gros malentendu que je rencontre concerne la portée du document: il n'efface pas les exigences détaillées du permis, ni les contraintes locales qui peuvent apparaître au moment de l'instruction.
Il faut notamment rester attentif dans les situations suivantes:
- un secteur protégé, les abords d'un monument historique ou un site patrimonial remarquable;
- un projet susceptible d'être décalé par un sursis à statuer, parfois jusqu'à 2 ans maximum;
- une modification du projet entre le CU et le permis, même si elle paraît légère;
- un terrain avec servitudes, droit de préemption ou traces de pollution mentionnés au certificat;
- un dossier déposé trop tard, après l'expiration du délai de 18 mois.
En clair, le certificat confirme une base juridique, pas une immunité totale contre les contrôles futurs. Je préfère toujours vérifier le PLU, les servitudes et les contraintes de site avant de considérer le projet comme réellement lancé. C'est cette vigilance qui évite les mauvaises surprises au moment où l'on croit être déjà sorti d'affaire.
La méthode la plus sûre pour enchaîner certificat et permis sans perdre la main
Si je devais résumer la bonne séquence en une ligne, je dirais ceci: demander un CU quand le terrain devient sérieux, déposer le permis pendant la fenêtre de stabilité, puis garder une marge de sécurité sur les délais et les pièces. Cette méthode n'est pas spectaculaire, mais elle fonctionne parce qu'elle réduit les zones d'incertitude au bon moment.
Pour un achat de terrain, je recommande presque toujours de faire coïncider le calendrier du vendeur, celui du notaire et celui de l'urbanisme. Un CU opérationnel bien obtenu vaut bien plus qu'une promesse orale: il permet de savoir si le projet est plausible avant d'engager les frais lourds du permis, de l'architecte ou du terrassement.
Si le projet est déjà mûr, je ne laisse pas traîner le dossier. J'essaie de déposer le permis tant que le certificat est encore frais, avec des pièces cohérentes et un programme de travaux qui n'a pas bougé en route. C'est souvent là que se joue la différence entre un dossier fluide et plusieurs mois perdus à corriger ce qui aurait pu être anticipé.
