Contester un permis de construire - Évitez les erreurs !

16 mai 2026

Permis de construire refusé : 5 raisons et comment contester. Déposer un recours administratif en mairie sous 3 mois est possible.

Table des matières

Un permis de construire se conteste rarement à l’aveugle. Entre le recours gracieux, le recours contentieux et le délai de trois mois pendant lequel l’administration peut encore retirer sa propre décision, il faut distinguer plusieurs mécanismes qui n’ont ni le même point de départ ni le même effet. C’est souvent là que les dossiers se fragilisent : un bon argument arrivé trop tard vaut peu, et un bon calendrier mal compris peut faire perdre l’essentiel.

Les délais ne jouent pas tous dans le même sens

  • Le délai de trois mois concerne surtout le retrait administratif d’un permis illégal, pas le délai normal du voisin.
  • En urbanisme, le recours gracieux doit désormais être formé dans le mois qui suit l’affichage.
  • Le recours contentieux du tiers se joue en principe sur deux mois à compter d’un affichage continu sur le terrain.
  • Sans affichage régulier, la contestation peut rester possible jusqu’à six mois après l’achèvement des travaux.
  • La notification du recours par lettre recommandée avec accusé de réception est obligatoire dans les 15 jours francs.
  • Un recours n’est utile que si vous pouvez démontrer un intérêt à agir et un moyen juridique solide.

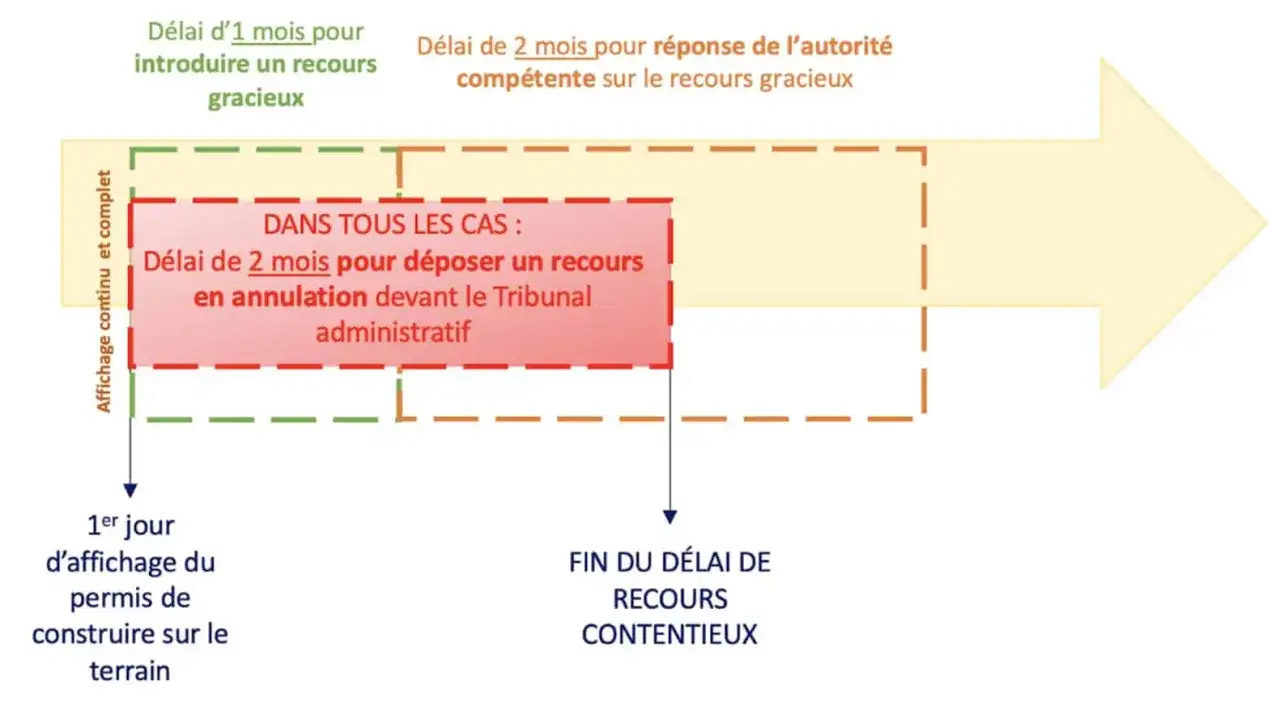

Schéma des délais pour un recours administratif permis de construire : 1 mois pour recours gracieux, 2 mois pour recours contentieux devant le tribunal administratif.

Le délai de trois mois ne vise pas le même acte que le recours

Je vois souvent la même confusion : le délai de trois mois est pris pour un délai général de contestation, alors qu’en réalité il sert surtout à autre chose. En droit de l’urbanisme, ce délai correspond avant tout au retrait par l’administration d’un permis de construire illégal. Autrement dit, ce n’est pas le délai “normal” dont dispose un voisin pour attaquer l’autorisation.

Situation Qui agit Délai Point de départ Effet recherché
Recours gracieux ou hiérarchique contre une autorisation d’urbanisme Le demandeur, le voisin ou un tiers concerné 1 mois Le premier jour de l’affichage sur le terrain Demander le retrait ou la modification de la décision
Recours contentieux devant le tribunal administratif Le tiers qui justifie d’un intérêt à agir 2 mois Le premier jour d’un affichage continu de deux mois Obtenir l’annulation totale ou partielle du permis
Retrait d’un permis illégal par la mairie L’administration elle-même 3 mois La date de la décision Retirer un permis tacite ou explicite jugé illégal
Absence d’affichage régulier sur le terrain Le tiers Jusqu’à 6 mois L’achèvement des travaux Contester malgré l’absence d’affichage

Le point clé, c’est donc de ne pas confondre le délai dont dispose la mairie pour corriger sa propre décision et celui dont dispose un voisin pour agir. En pratique, je conseille de partir du principe suivant : si vous envisagez un recours, ne comptez pas sur le recours gracieux pour rallonger automatiquement le temps contentieux. En urbanisme, il faut sécuriser la stratégie tout de suite, pas attendre que la procédure vous rattrape.

Une fois cette distinction posée, la vraie question devient plus concrète : qui peut agir, et dans quelles conditions le juge accepte d’ouvrir le dossier ?

Qui peut contester un permis de construire

En matière de permis de construire, tout le monde ne peut pas agir. Le juge demande un intérêt à agir, c’est-à-dire un lien réel entre le projet et vos conditions d’occupation, d’utilisation ou de jouissance du bien. Service-Public rappelle d’ailleurs que cet intérêt est apprécié de façon concrète, à partir de la situation du requérant et du projet contesté.

Dans la pratique, les profils les plus fréquents sont assez simples :

  • le voisin immédiat, surtout si le projet modifie l’ensoleillement, les vues ou l’intimité ;
  • le propriétaire d’un bien situé à proximité, lorsque le projet crée une gêne directe et démontrable ;
  • le locataire ou l’occupant régulier, s’il peut montrer que le chantier affecte son usage du lieu ;
  • une association, si son objet social et son périmètre d’action correspondent au litige ;
  • un syndicat de copropriétaires, si les parties communes ou les intérêts collectifs sont concernés.

Ce que je retiens surtout, c’est qu’un simple désaccord de principe ne suffit jamais. Dire “je n’aime pas le projet” ou “le quartier va changer” ne mène pas loin. En revanche, un dossier qui montre une atteinte directe a plus de chances d’être examiné : hauteur excessive, perte d’ensoleillement, stationnement insuffisant, non-respect des distances, implantation irrégulière, empiètement visuel ou atteinte à une servitude existante.

Si le dossier est fragile sur ce point, il peut même devenir risqué : l’absence d’intérêt à agir peut entraîner le rejet du recours et, dans certains cas, des sanctions pour recours abusif. Mieux vaut donc bâtir d’abord la recevabilité, puis seulement le fond. C’est ce travail de base qui rend la suite crédible.

Une fois le droit d’agir sécurisé, il faut passer à la forme du recours, car c’est souvent là que tout se joue.

Former un recours administratif solide sans perdre le délai

Depuis la réforme entrée en vigueur fin 2025, le recours gracieux contre une autorisation d’urbanisme doit être introduit dans le mois. En droit des permis, ce délai court à partir du premier jour d’affichage sur le terrain. Je préfère être direct : attendre la fin du mois pour “voir venir” est une mauvaise idée si le projet peut démarrer rapidement.

Ce que doit contenir votre courrier

Le recours se rédige sur papier libre, mais il doit être précis. J’y mets toujours les éléments suivants :

  • l’identité du demandeur et son adresse ;
  • la référence du permis ou de la décision contestée ;
  • la date et, si possible, la preuve de l’affichage sur le terrain ;
  • les moyens juridiques, c’est-à-dire les règles précises qui semblent violées ;
  • la demande exacte : retrait total, retrait partiel ou modification du projet ;
  • des pièces utiles pour étayer le propos, pas un simple avis personnel.

Lire aussi : Arbre voisin trop grand - Vos droits et solutions amiables

Les pièces qui renforcent vraiment le dossier

Un bon recours n’est pas seulement argumenté, il est documenté. Les pièces les plus utiles sont souvent les plus simples :

  • photographies datées du panneau d’affichage ;
  • constat de commissaire de justice si la date ou la continuité de l’affichage est discutée ;
  • titre de propriété, bail ou autre preuve d’occupation régulière ;
  • extrait du plan local d’urbanisme ou du règlement applicable ;
  • plan de masse, coupe, insertion paysagère ou extrait du dossier de permis ;
  • éventuels plans de voisinage, croquis ou relevés qui montrent l’impact concret du projet.

Le “moyen”, en langage juridique, n’est rien d’autre qu’un argument précis de droit : non-respect d’une distance, dépassement de hauteur, mauvaise implantation, atteinte à une règle d’aspect extérieur, incohérence avec le règlement du PLU. Plus le moyen est concret, plus il est utile.

Il ne faut pas non plus oublier la notification. Tout recours administratif ou contentieux doit être notifié à l’auteur de la décision et au bénéficiaire du permis par lettre recommandée avec accusé de réception dans les 15 jours francs suivant le dépôt. C’est une exigence formelle, mais elle suffit à faire tomber un dossier si elle est négligée.

Le recours gracieux peut parfois ouvrir une discussion utile, mais il n’a de valeur que s’il est porté par une analyse juridique sérieuse. Sinon, il devient juste un délai mal utilisé. Et si le projet continue malgré tout, il faut regarder l’étape suivante sans tarder.

Quand le tribunal administratif devient la vraie ligne de front

Si le dialogue avec la mairie n’aboutit pas, le recours contentieux devant le tribunal administratif devient la voie centrale. Vous n’êtes pas obligé de prendre un avocat en première instance, même si, sur des dossiers d’urbanisme un peu techniques, je trouve l’assistance d’un professionnel souvent rentable en temps perdu évité et en moyens mieux ciblés.

Le tribunal compétent est celui du ressort de la commune où se situe le projet. Le dossier doit comprendre au minimum la décision contestée, les pièces justifiant votre intérêt à agir et les arguments de droit. Là encore, Service-Public rappelle que la notification du recours au bénéficiaire et à l’auteur de la décision est obligatoire sous 15 jours francs.

Le juge ne se contente pas d’un examen formel. Il peut :

  • annuler tout le permis si l’illégalité touche l’ensemble du projet ;
  • annuler seulement une partie du permis si le vice est limité ;
  • laisser une chance de régularisation par un permis modificatif si cela est juridiquement possible.

Depuis 2022, certains contentieux sont aussi traités selon un calendrier plus resserré : pour les permis de construire portant sur un bâtiment de plus de deux logements, le juge statue en principe dans un délai de dix mois. Ce n’est pas une garantie absolue de vitesse, mais c’est un signal important pour qui veut mesurer la durée réelle d’un litige.

Quand les travaux démarrent vite, le référé-suspension mérite d’être envisagé. Cette procédure d’urgence ne remplace pas le recours au fond ; elle sert à demander au juge de suspendre l’exécution du permis en attendant qu’il se prononce, à condition de démontrer à la fois l’urgence et un doute sérieux sur la légalité de la décision. Si le chantier est déjà bien engagé, c’est souvent le seul moyen d’éviter qu’un recours pourtant fondé arrive trop tard pour produire un effet utile.

La bonne stratégie n’est donc pas forcément “plus de recours”, mais le bon recours au bon moment. Et pour ça, certaines erreurs reviennent sans cesse.

Les erreurs qui font échouer un recours avant même l’examen du fond

Je retrouve presque toujours les mêmes faiblesses dans les dossiers mal préparés. Elles sont évitables, mais elles coûtent cher en temps et en crédibilité.

  • Confondre les délais : croire que les trois mois permettent de contester librement alors qu’ils concernent surtout le retrait administratif.
  • Oublier l’affichage : sans preuve de la date et de la continuité de l’affichage, le calendrier devient contestable.
  • Négliger l’intérêt à agir : un recours sans atteinte directe et démontrée s’expose à l’irrecevabilité.
  • Rester trop vague : les critiques générales sur le voisinage ou le cadre de vie ne remplacent pas un moyen juridique.
  • Oublier la notification : le défaut de LRAR dans les 15 jours peut ruiner le recours.
  • Attendre la réponse du recours gracieux pour agir au tribunal alors que le délai contentieux court toujours.

Je conseille aussi de vérifier si un permis modificatif a été déposé. Lorsqu’il est affiché, il ouvre un nouveau délai de recours, mais uniquement sur les modifications apportées au projet, pas sur l’ensemble de l’autorisation initiale. C’est un détail qui change beaucoup de choses dans les dossiers évolutifs.

Enfin, mieux vaut ne pas sous-estimer le risque financier d’un recours faible. Quand le juge estime qu’il n’y a pas d’intérêt à agir ou que la démarche est abusive, la sanction peut être réelle. Un dossier sérieux, même bref, vaut presque toujours mieux qu’une contestation longue mais mal fondée.

Ce que je vérifie avant d’envoyer une contestation

Avant de lancer un recours contre un permis de construire, je fais toujours le même tri. D’abord, je vérifie le point de départ du délai : date d’affichage, continuité de l’affichage, ou à défaut achèvement des travaux. Ensuite, je vérifie si le projet m’affecte réellement, et pas seulement en théorie. Enfin, je m’assure que les arguments reposent sur une règle identifiable du code de l’urbanisme ou du PLU.

Cette discipline évite les recours réflexes, ceux qui partent parce qu’un projet dérange, mais pas parce qu’il est juridiquement attaquable. En immobilier, c’est souvent là que la différence se fait : un recours efficace n’est pas le plus bruyant, c’est le plus propre sur les délais, la preuve et le fond.

Si je devais résumer l’essentiel en une phrase, je dirais ceci : le délai de trois mois n’est pas une porte ouverte pour contester plus longtemps, c’est surtout la fenêtre pendant laquelle l’administration peut encore corriger sa propre erreur. Pour le reste, tout se joue dans les deux premiers mois, dans la preuve de l’intérêt à agir et dans la rigueur du dossier. C’est ce trio qui transforme une contestation incertaine en recours réellement exploitable.

Questions fréquentes

Le délai de trois mois concerne principalement le retrait d'un permis illégal par l'administration elle-même, et non le délai standard dont dispose un voisin pour contester l'autorisation. Il ne doit pas être confondu avec les délais de recours gracieux ou contentieux.

Seules les personnes justifiant d'un "intérêt à agir" peuvent contester un permis de construire. Cela inclut les voisins immédiats, les propriétaires à proximité, les locataires, ou certaines associations, si le projet affecte directement leurs conditions d'occupation ou de jouissance du bien.

Les erreurs courantes incluent la confusion des délais, l'oubli de l'affichage, la négligence de l'intérêt à agir, des arguments trop vagues, l'oubli de la notification par LRAR sous 15 jours, et l'attente de la réponse du recours gracieux avant d'agir en contentieux.

Non, en urbanisme, le recours gracieux doit être formé dans le mois suivant l'affichage. Il ne prolonge pas automatiquement le délai de deux mois pour un recours contentieux. Il est crucial de sécuriser votre stratégie juridique rapidement.

En l'absence d'affichage régulier et continu du permis sur le terrain, le délai de contestation pour un tiers peut être étendu jusqu'à six mois après l'achèvement des travaux. Cependant, la preuve de cette absence d'affichage est essentielle.
