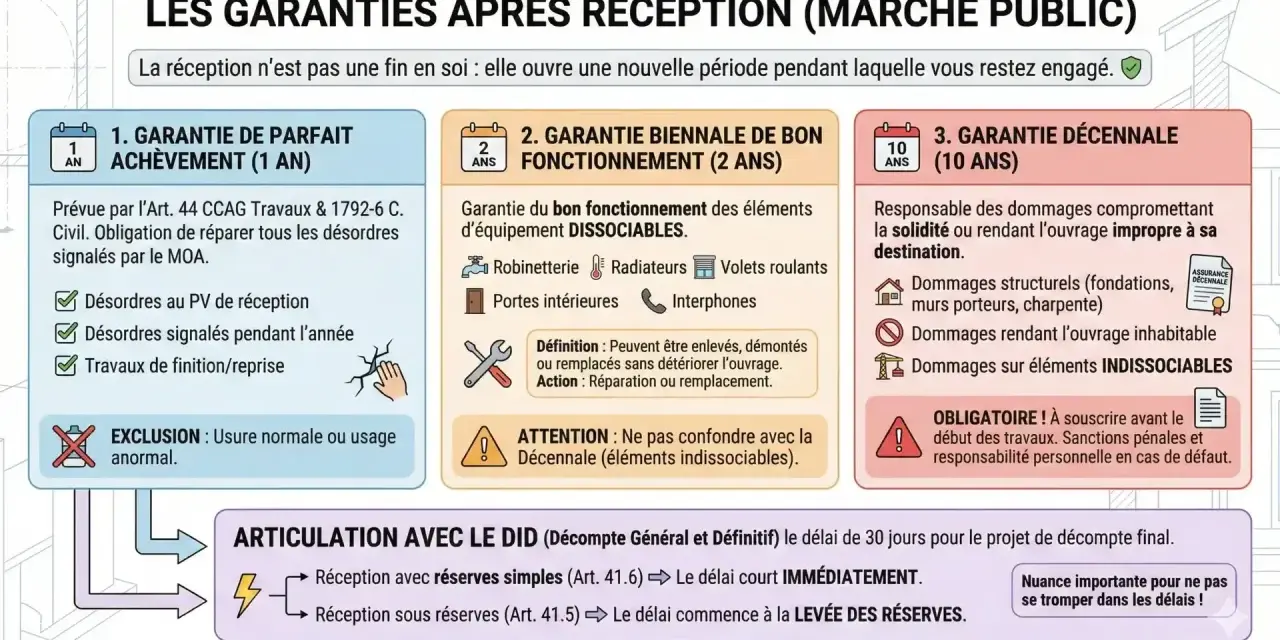

La garantie de parfait achèvement protège le maître d’ouvrage contre les désordres signalés après la réception d’un chantier. Ce n’est pas une formule abstraite: elle sert à faire reprendre des malfaçons concrètes, depuis un joint défectueux jusqu’à une porte qui ferme mal ou une finition non conforme. L’enjeu, en pratique, est surtout de savoir quand elle commence, ce qu’elle couvre vraiment et comment l’utiliser sans perdre de temps.
Ce qu’il faut retenir pour agir vite et bien
- Elle dure 1 an à compter de la réception des travaux.
- Elle vise tous les désordres signalés, même s’ils apparaissent après la réception, à condition de les notifier par écrit.
- Les délais de reprise se fixent d’un commun accord; sans accord, il faut formaliser une mise en demeure.
- Elle ne couvre ni l’usure normale ni les défauts dus à un mauvais usage ou à un manque d’entretien.
- Elle se distingue de la garantie biennale et de la décennale, qui n’ont ni la même durée ni le même périmètre.
- Dans un CCMI, des réserves à la réception peuvent justifier la consignation du solde de 5 % du prix.
Ce que couvre la GPA et ce qu’elle exclut
Cette garantie vise les désordres signalés au constructeur, qu’ils soient apparents dès la réception ou révélés dans l’année suivante. Dans la pratique, elle couvre autant les défauts de conformité que les finitions ratées: carrelage mal posé, peinture cloquée, infiltration légère, joints, ventilation, réglages de menuiseries ou équipements installés de travers. Ce qui compte, ce n’est pas seulement la gravité du défaut, mais le fait qu’il soit réel, imputable aux travaux et signalé dans les délais.
Je conseille de ne pas la confondre avec une garantie d’entretien. L’usure normale, le vieillissement lié à l’usage ou un dommage provoqué par un mauvais entretien ne relèvent pas du même régime. C’est précisément pour cela qu’il faut qualifier le désordre avant d’écrire au constructeur: un problème de réglage n’a pas le même traitement qu’une dégradation due au temps. La vraie question devient alors celle du point de départ du délai, et c’est là que la réception joue un rôle décisif.

Pourquoi la réception des travaux change tout
Le délai d’un an ne court pas à partir de la fin théorique du chantier, mais à partir de la réception. C’est l’acte par lequel vous acceptez l’ouvrage, avec ou sans réserves, et ce moment doit être pris au sérieux: une réception trop rapide laisse souvent passer des défauts qui auraient dû être notés noir sur blanc.
La réception doit rester contradictoire, c’est-à-dire organisée de façon à ce que l’entreprise puisse y participer. Je vois souvent les mêmes erreurs à ce stade: une réserve trop vague, un défaut seulement évoqué oralement, ou un procès-verbal signé sans vérification détaillée. Pour limiter le risque, je recommande de contrôler au minimum les points suivants:
- l’état des murs, sols, plafonds et menuiseries;
- les équipements qui doivent fonctionner immédiatement;
- les traces d’humidité, fissures, bruits anormaux ou problèmes d’alignement;
- la conformité entre ce qui a été promis et ce qui est livré;
- les réserves précises, datées et localisées pièce par pièce.
Un bon procès-verbal ne multiplie pas les formules générales; il décrit les désordres avec assez de précision pour éviter toute contestation inutile. Une fois cette base posée, il devient beaucoup plus simple de réclamer une reprise efficace.
Comment signaler un désordre de manière utile
Le bon réflexe est de notifier le défaut par écrit, sans attendre que le problème s’aggrave. La lettre recommandée avec accusé de réception reste la voie la plus sûre, même si un autre écrit daté et conservable peut parfois suffire. Plus la description est nette, plus la suite est simple à prouver.
Pour que votre demande soit exploitable, je conseille de procéder ainsi:
- décrire le désordre avec des faits vérifiables, pas avec des impressions;
- ajouter des photos, des dates et, si possible, une localisation précise dans le logement ou l’ouvrage;
- rappeler la date de réception et le lien avec les travaux concernés;
- demander une reprise dans un délai raisonnable, sans exiger un calendrier irréaliste;
- conserver tous les échanges, y compris les réponses par e-mail ou message professionnel.
Le point important, ici, n’est pas de dramatiser le litige mais de le documenter proprement. Une réclamation bien rédigée vaut souvent mieux qu’un long échange téléphonique, parce qu’elle fixe une preuve et clarifie ce que vous attendez exactement. Si le professionnel tarde ou conteste, il faut alors passer à une étape plus ferme.
Que faire si l’entrepreneur ne répare pas
La loi prévoit que les délais de réparation se fixent d’un commun accord. En clair, le professionnel ne peut pas imposer l’inaction, mais vous ne gagnez rien à rester dans l’attente sans échéance. S’il ne répond pas ou refuse d’intervenir, la mise en demeure devient le vrai tournant du dossier.
Dans ce type de situation, j’applique toujours la même logique:
- envoyer une mise en demeure claire, datée et complète;
- fixer un délai réaliste pour intervenir;
- indiquer que l’absence de reprise sera considérée comme un refus;
- préparer un constat, une expertise amiable ou une demande de preuve si le désordre est technique;
- si besoin, saisir le juge pour faire constater l’inexécution ou obtenir une solution forcée.
Le Code civil permet, après mise en demeure restée sans effet, de faire exécuter les travaux aux frais et risques de l’entrepreneur défaillant. C’est une protection utile, mais elle fonctionne mieux quand le dossier est déjà solide: description précise, échanges conservés et défaut objectivable. C’est aussi pour cela qu’il faut distinguer cette garantie des autres mécanismes du droit de la construction.
Comment elle se combine avec les autres garanties
La garantie de un an n’est qu’un étage de la protection du maître d’ouvrage. Pour éviter les confusions, le plus clair est de regarder les trois régimes principaux ensemble, puis d’ajouter l’assurance dommages-ouvrage, qui joue un rôle différent.
| Garantie | Durée | Ce qu’elle vise | Exemple concret |
|---|---|---|---|
| GPA | 1 an après la réception | Tous les désordres signalés | Peinture mal reprise, joint défectueux, porte qui frotte |
| Biennale | 2 ans après la réception | Les éléments d’équipement dissociables | Volet, robinetterie, prise, radiateur remplaçable |
| Décennale | 10 ans après la réception | Les dommages graves touchant la solidité ou l’usage de l’ouvrage | Fissures structurelles, infiltration majeure, toiture défaillante |
| Assurance dommages-ouvrage | Se met en jeu après la GPA | Préfinance certains dommages relevant de la décennale | Réparation rapide d’un dommage structurel |
La différence essentielle tient au niveau de gravité et à l’objet du défaut. La GPA traite les malfaçons signalées, même modestes; la biennale vise le fonctionnement des équipements; la décennale cible les atteintes sérieuses à l’ouvrage. L’assurance dommages-ouvrage, elle, n’est pas une garantie de chantier: c’est un mécanisme de préfinancement pour certains sinistres de nature décennale. Elle n’efface pas la GPA; elle intervient sur un autre terrain.
Les cas particuliers qui créent le plus d’erreurs
Les dossiers se compliquent surtout quand on mélange les étapes ou les contrats. En maison individuelle avec contrat spécifique, des réserves à la réception peuvent conduire à consigner le solde de 5 % du prix jusqu’à la levée des réserves. C’est une arme de pression légale utile, à condition de ne pas l’utiliser à la légère: elle doit rester proportionnée aux défauts constatés.
En vente en l’état futur d’achèvement, la logique est proche mais la chronologie est différente. Il faut distinguer la livraison du logement, la réserve éventuelle au moment de la remise des clés et le délai d’un mois pour signaler par écrit les malfaçons relevées après coup. Je vois souvent des acquéreurs qui pensent avoir perdu leurs droits parce qu’ils n’ont rien écrit le jour J, alors qu’un défaut visible peut encore être signalé dans ce cadre. L’erreur inverse existe aussi: croire qu’un simple échange verbal suffit alors qu’il faut une trace écrite exploitable.
Un autre point mérite d’être surveillé: les désordres d’isolation phonique ou de réglage, souvent jugés “mineurs” par les entreprises, peuvent pourtant entrer dans le champ de la garantie si le défaut est réel et signalé dans l’année. Dans le contentieux du bâtiment, ce sont souvent ces détails qui font basculer un dossier, parce qu’ils révèlent une exécution incomplète plutôt qu’un simple inconfort. Autrement dit, il faut traiter les petits défauts avec le même sérieux que les gros lorsqu’ils touchent à la conformité.
Les réflexes qui évitent qu’un dossier s’éteigne trop vite
Si je devais résumer l’approche la plus efficace, je dirais qu’elle tient en trois gestes: constater, écrire, relancer. Les photos datées, le procès-verbal de réception et la mise en demeure forment un trio beaucoup plus solide qu’une succession d’appels téléphoniques. Le droit aide, mais il récompense surtout les dossiers précis.
Gardez aussi une idée simple en tête: le but n’est pas seulement d’avoir raison, mais d’obtenir la reprise des travaux dans des conditions propres et traçables. Cela suppose parfois d’accepter une intervention par étapes, ou de faire vérifier le désordre par un technicien indépendant quand le débat devient trop technique pour être tranché à l’œil nu. Dans ce type d’affaire, la rapidité compte autant que la rigueur.
En pratique, cette protection annuelle est très utile si elle est activée tôt et correctement. Une fois le délai passé, il reste parfois d’autres fondements juridiques, mais on perd la simplicité et la force de ce mécanisme initial.
