Le permis valant division n’est pas un permis autonome: c’est une manière particulière de monter un projet où plusieurs bâtiments sont construits sur une même assiette foncière, puis divisés avant l’achèvement de l’ensemble. Pour un dossier immobilier, la vraie difficulté n’est pas seulement d’obtenir l’autorisation, mais de faire coïncider urbanisme, découpage du terrain, propriété future et gestion des espaces communs. Ici, je clarifie la logique du dispositif, ses usages concrets, les pièces à préparer et les erreurs qui font perdre du temps.
Les points essentiels à retenir avant de déposer un dossier
- Le PCVD sert quand la division du terrain intervient avant la fin des travaux et qu’elle fait partie du projet lui-même.
- Le cœur du dossier est le plan de division, complété selon les cas par un projet d’association syndicale ou de copropriété.
- Ce régime ne se confond pas avec un lotissement classique, et le mauvais choix de procédure peut bloquer le projet dès l’instruction.
- Pour un permis de construire autre qu’une maison individuelle, le délai d’instruction est souvent de 3 mois, hors consultations complémentaires.
- La validité est en principe de 3 ans, avec des prolongations possibles si les règles n’ont pas changé défavorablement.
- Le dépôt est gratuit, mais le vrai coût vient du montage: géomètre, architecte, notaire, études techniques et taxe d’aménagement.
Ce qu’est vraiment le permis de construire valant division

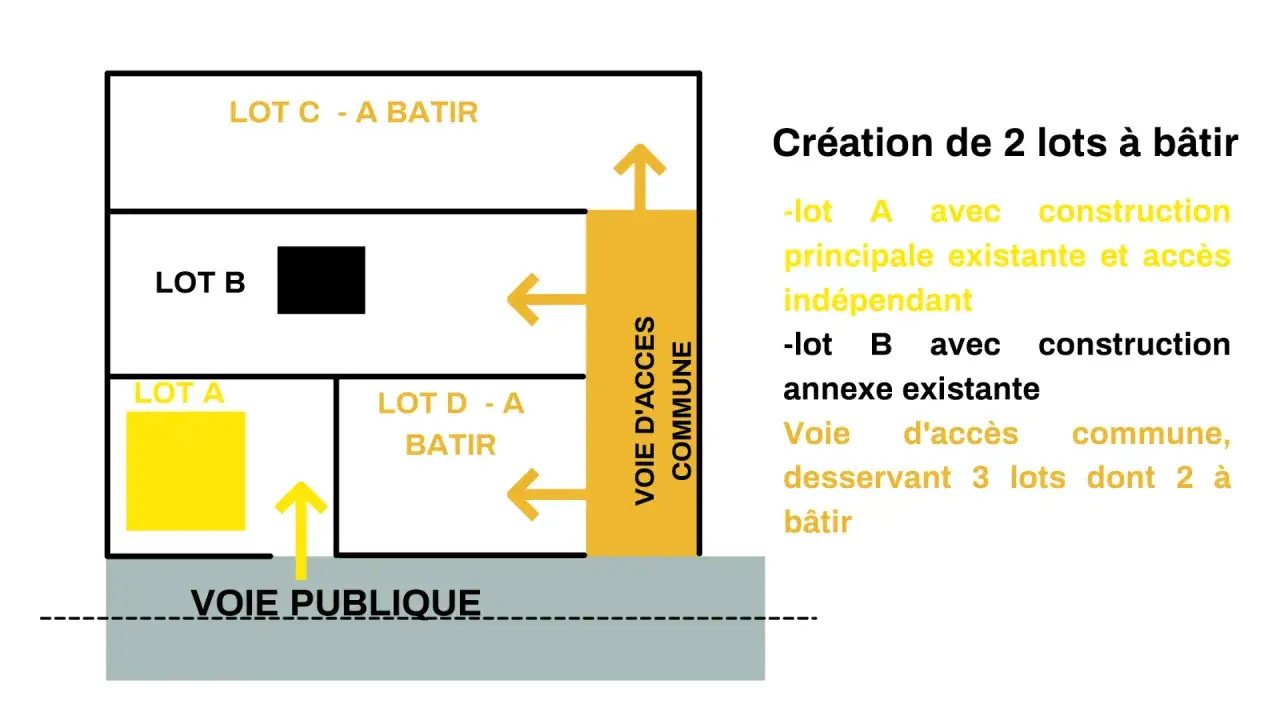

Le permis de construire valant division est un permis de construire enrichi d’une dimension foncière. En pratique, il s’applique lorsque l’on projette de construire plusieurs bâtiments sur une unité foncière, ou sur plusieurs unités foncières contiguës, tout en prévoyant que le terrain d’assiette sera divisé en propriété ou en jouissance avant l’achèvement du projet. Le Code de l’urbanisme oblige alors à joindre un plan de division et, s’il existe des voies ou espaces communs, un projet de structure de gestion adaptée.Ce point mérite d’être bien compris. La division en propriété correspond à une séparation juridique des lots. La division en jouissance, elle, organise l’usage des parties ou des emprises sans forcément créer immédiatement des parcelles totalement autonomes. Dans les deux cas, on n’est pas dans une simple idée de morcellement: on structure la façon dont le projet existera juridiquement après la construction.
Je préfère dire les choses simplement: ce régime sert quand le terrain, les bâtiments et les droits des futurs occupants doivent être pensés ensemble. C’est précisément ce qui le distingue d’un permis de construire “classique”, où la division n’est pas au centre de l’opération.Dans quels projets il devient vraiment pertinent
Je le vois surtout dans les opérations où la cohérence d’ensemble compte autant que la construction elle-même. Le PCVD est particulièrement utile dans les cas suivants:
- Opération de logements groupés : plusieurs maisons ou petits immeubles construits dans un même ensemble, avec une division qui intervient au fil du projet.
- VEFA et montage promoteur : la division suit le phasage des ventes et la remise des lots.
- Projet porté par plusieurs maîtres d’ouvrage : le permis peut être déposé par un ou plusieurs pétitionnaires, ce qui facilite certains montages partagés.
- Organisation en copropriété horizontale : utile quand les lots doivent être distincts mais que des équipements restent communs.
Dans ce type de configuration, le permis de construire valant division évite de dissocier artificiellement l’urbanisme et la propriété. C’est un vrai avantage quand les accès, les réseaux, les stationnements ou les espaces collectifs doivent rester cohérents jusqu’à la livraison.
En revanche, si le projet consiste seulement à détacher un terrain pour y faire construire une maison de manière autonome, ce n’est pas forcément le bon outil. C’est la frontière avec le lotissement qui devient alors décisive.

Ce qui le distingue du lotissement, du permis d’aménager et de la copropriété
On confond souvent plusieurs mécanismes qui, en réalité, ne servent pas la même chose. Le lotissement est défini par la division d’un terrain en vue de créer des lots à bâtir. Le permis d’aménager intervient quand l’opération comporte des voies, espaces ou équipements communs, ou lorsqu’un texte le rend nécessaire. La copropriété, enfin, est un régime de propriété, pas une autorisation d’urbanisme.
| Outil | Quand je le retiens | Force | Point de vigilance |
|---|---|---|---|
| Permis de construire valant division | Quand plusieurs bâtiments doivent être construits puis divisés dans un même ensemble | Bonne lecture d’ensemble du projet et articulation avec la division future | Le dossier doit être techniquement cohérent dès le départ |
| Lotissement par déclaration préalable | Quand on détache des lots à bâtir sans voies ni espaces communs, hors secteurs protégés | Procédure plus légère | Ne couvre pas les montages complexes |
| Permis d’aménager | Quand l’opération comprend des voies, espaces communs ou des contraintes d’aménagement plus lourdes | Cadre complet pour la voirie, les réseaux et les équipements | Instruction et pièces plus lourdes |
| Copropriété horizontale | Quand on veut organiser des lots avec parties communes et quotes-parts | Outil de gestion et de répartition des droits | Ce n’est pas une autorisation d’urbanisme |
La jurisprudence a d’ailleurs rappelé qu’une division réalisée sous ce régime n’entre pas automatiquement dans le lotissement. C’est une nuance importante, parce qu’elle évite de plaquer mécaniquement les règles d’un montage sur un autre. C’est aussi le meilleur moyen de comprendre pourquoi le bon régime se choisit toujours à partir du projet réel, pas à partir d’une simple stratégie de simplification administrative.
Le dossier à préparer pour éviter les blocages
Le dossier du PCVD ressemble à un permis de construire classique, mais il doit aller plus loin sur la lecture foncière. Le point central, c’est le plan de division: il montre ce qui sera séparé, ce qui restera commun et à quel moment la division interviendra. Sans lui, la mairie ne peut pas vérifier sérieusement l’économie générale du projet.
Les pièces qui reviennent presque toujours
- Le plan de division, avec les lots, emprises et limites envisagées.
- Le plan masse et les pièces graphiques du permis de construire.
- La notice du projet, qui explique la logique de construction et de division.
- Le projet de statuts d’une association syndicale des acquéreurs si des voies ou espaces communs sont prévus, ou le règlement de copropriété si le montage passe par ce régime.
- Le titre de propriété, ou l’accord de tous les propriétaires concernés.
- Les pièces particulières liées au terrain: servitudes, contraintes patrimoniales, secteur protégé, risques naturels ou pollution des sols, selon les cas.
Lire aussi : Abattage arbre ancien - L'âge ne protège pas toujours !
Les points techniques à verrouiller
- Le recours à l’architecte devient obligatoire pour certains projets, notamment lorsque la surface de plancher totale dépasse 150 m² dans les cas où ce seuil s’applique.
- L’accès au terrain doit être lisible, car une division mal pensée crée vite un problème de desserte.
- Les réseaux et les eaux usées doivent être anticipés dès l’esquisse, surtout en présence d’espaces communs.
- Les servitudes peuvent neutraliser une division pourtant correcte sur le papier.
- Le calendrier doit être aligné sur la vente, le chantier et la remise des lots; sinon, la procédure perd son intérêt.
Un dossier bien rédigé ne se contente pas de montrer un terrain découpé: il explique comment le projet va fonctionner juridiquement après la construction. C’est ce niveau de précision qui fait souvent la différence entre un accord rapide et une série d’aller-retour avec l’administration.
Délais, validité et coûts à anticiper
Sur les délais, je pars toujours d’une règle simple: le délai d’instruction ne commence qu’à partir du moment où le dossier est complet. Si des pièces manquent, la mairie dispose en principe d’un mois pour les réclamer, et vous avez ensuite trois mois pour compléter le dossier. Pour l’instruction elle-même, comptez souvent 2 mois pour une maison individuelle et 3 mois pour les autres permis de construire, avec des délais plus longs si le projet nécessite des consultations particulières ou se situe dans un secteur protégé.
La validité d’un permis est en principe de 3 ans. Elle peut être prolongée deux fois pour 1 an si les règles d’urbanisme et les servitudes administratives n’évoluent pas défavorablement. En 2026, il faut aussi garder en tête qu’une prorogation exceptionnelle a été prévue pour certaines autorisations délivrées entre le 28 mai 2022 et le 28 mai 2024, ce qui peut porter leur durée à 5 ans sous conditions.
Le dépôt de la demande ne coûte rien. En revanche, le montage global peut rapidement représenter un budget significatif, car plusieurs intervenants se cumulent souvent.
| Poste | Pourquoi il compte | Ce que j’anticipe |
|---|---|---|
| Architecte | Conception et cohérence du projet | Obligatoire selon la nature et la surface du projet |
| Géomètre-expert | Plan de division, bornage, lecture parcellaire | Souvent indispensable dès qu’il y a de vraies questions de limites |
| Notaire | Actes, servitudes, vente des lots, organisation de la propriété | Quasi incontournable si l’opération prévoit des transferts de lots |
| Études techniques | Accès, réseaux, sols, contraintes environnementales | Variable selon le terrain et la complexité du projet |
| Taxes d’urbanisme | Taxe d’aménagement et, selon les cas, autres participations | À intégrer dès la phase de chiffrage |
Si je résume la logique économique, ce n’est pas le formulaire qui coûte, mais la solidité du montage. Un dossier apparemment simple peut devenir cher s’il faut corriger un plan de division, reprendre les statuts ou refaire une pièce technique au milieu de l’instruction.
Les erreurs qui fragilisent un dossier
Les dossiers qui dérapent ne se trompent pas seulement sur la forme; ils se trompent sur la structure. La plus fréquente consiste à traiter la division comme un détail alors qu’elle modifie la propriété future, les charges communes et parfois même la revente des lots.
- Confondre division foncière et simple répartition d’usage.
- Oublier les voies, stationnements, réseaux ou espaces communs.
- Déposer trop tôt, avant d’avoir verrouillé le plan de division et la structure de gestion.
- Ignorer les servitudes, le PLU ou les contraintes d’un secteur protégé.
- Choisir un montage inadapté alors qu’un permis d’aménager est en réalité nécessaire.
- Ne pas anticiper la rédaction des actes notariés et la commercialisation des lots.
Le vrai risque n’est pas seulement le refus. C’est le dossier qui passe, mais qui bloque ensuite au moment de vendre, de financer ou de livrer les lots. Dans un projet immobilier, ce décalage entre l’autorisation et la réalité juridique coûte plus cher qu’un simple retard de calendrier.
Les vérifications qui sécurisent vraiment l’opération
Avant de déposer, je vérifie toujours cinq choses: la compatibilité avec le PLU, les servitudes éventuelles, l’organisation des accès et des réseaux, le mode de gestion des espaces communs et la chaîne de propriété jusqu’à la vente finale. Si l’un de ces points reste flou, je considère que le dossier n’est pas encore prêt.
- Le terrain supporte-t-il bien la division prévue au bon moment du projet ?
- La structure de propriété sera-t-elle lisible après la construction ?
- Les futurs acquéreurs sauront-ils qui entretient quoi ?
- Le calendrier de permis, de chantier et de vente est-il réaliste ?
- Le financement intègre-t-il la taxe d’aménagement et les frais de montage ?
Bien utilisé, le permis de construire valant division sécurise une opération immobilière complexe au lieu de la compliquer. Mal cadré, il crée surtout de la friction juridique et des retards évitables; je préfère donc toujours valider d’abord la logique foncière, ensuite le dossier d’urbanisme, puis seulement le calendrier commercial.
