Dans une copropriété, le plan pluriannuel de travaux sert à transformer l’entretien du bâtiment en calendrier concret, avec un budget et des priorités. Le vrai enjeu n’est pas seulement son adoption, mais ce qui se passe quand il manque, quand il est contesté ou quand il n’est pas suivi. En pratique, la sanction la plus lourde n’est pas toujours une amende: c’est souvent la mise en conformité imposée, les frais qui s’accumulent et les tensions en assemblée générale.
Les points clés à garder en tête sur les risques liés au plan
- Le droit actuel vise surtout la mise en conformité et la responsabilité financière, plus qu’une amende automatique.
- Depuis le 1er janvier 2025, le projet de plan pluriannuel de travaux est en principe obligatoire dans les copropriétés d’habitation de plus de 15 ans en France métropolitaine.
- Si le syndic ne transmet pas le plan à l’administration dans le délai d’un mois, celle-ci peut le faire élaborer ou l’actualiser aux frais du syndicat.
- Le fonds de travaux suit des minima légaux précis: 2,5 % du montant des travaux du plan adopté et au moins 5 % du budget prévisionnel, ou 5 % du budget prévisionnel en l’absence de plan adopté.
- En cas de vente, le plan adopté, ou à défaut le PPPT, doit figurer parmi les documents remis à l’acquéreur chez le notaire.
Ce que la loi sanctionne vraiment
À la lecture des textes actuels, je ne vois pas de sanction pénale automatique spécialement attachée au seul défaut de plan pluriannuel de travaux. Le mécanisme est plus subtil, et surtout plus coûteux à long terme: l’autorité administrative peut demander la transmission du plan, puis le faire élaborer ou l’actualiser d’office si le syndic ne répond pas dans le délai d’un mois, ou si le plan transmis ne protège manifestement pas assez la sécurité des occupants. Autrement dit, la vraie pression est administrative, financière et procédurale.
Le plan n’est pas non plus un document décoratif. Une fois adopté, il devient une feuille de route qui oblige la copropriété à suivre l’échéancier, tout en continuant à faire voter les travaux au fil des assemblées générales. C’est là que beaucoup de copropriétés se trompent: elles croient avoir “réglé” le sujet en votant le plan, alors qu’elles n’ont fait que lancer une programmation qui devra encore être financée, actualisée et discutée. Cette logique explique pourquoi la suite du dossier porte autant sur le calendrier que sur le contrôle public.
Quand le plan devient obligatoire dans les copropriétés
Service-Public rappelle que, depuis le 1er janvier 2025, l’établissement du projet de plan pluriannuel de travaux est en principe obligatoire pour tous les immeubles à destination totale ou partielle d’habitation dont la réception date de plus de 15 ans, quel que soit leur nombre de lots. En France métropolitaine, on n’est donc plus dans une simple bonne pratique: c’est devenu un passage normal de la gestion de copropriété.
Le schéma est assez clair. Le PPPT est le projet, c’est-à-dire la proposition bâtie à partir de l’état de l’immeuble, de ses équipements, du DPE et, s’il existe, du diagnostic technique global. Le PPT, lui, est la version adoptée totalement ou partiellement par l’assemblée générale. Ce détail compte, parce que seule l’AG peut transformer une projection technique en programme opposable à la copropriété.
Je résume les jalons utiles pour éviter les erreurs de calendrier:
- Le PPPT devient obligatoire en principe dans les immeubles d’habitation de plus de 15 ans.
- Le plan doit être réexaminé et actualisé tous les 10 ans.
- Le projet est préparé par un professionnel compétent, avec garanties et assurance adaptées.
- L’assemblée générale vote d’abord les modalités d’élaboration, puis se prononce sur l’adoption totale ou partielle du projet.
- Si le DTG ne révèle aucun besoin de travaux sur 10 ans, la copropriété peut être dispensée d’élaborer un PPPT.
Cette architecture montre bien l’esprit du dispositif: on ne sanctionne pas seulement l’inaction, on encadre aussi la manière de décider. C’est précisément ce qui mène au vrai risque pratique quand la copropriété ne suit pas le rythme imposé.

Ce que la copropriété risque vraiment si elle ne transmet pas le plan
Le risque le plus concret apparaît quand l’administration demande le plan et que le syndic tarde à répondre. Dans ce cas, le maire, le préfet ou le président d’EPCI peut imposer une reprise en main du dossier. L’idée n’est pas seulement de rappeler la règle, mais d’éviter qu’un immeuble reste sans trajectoire claire alors que sa sécurité peut être en jeu.
| Situation | Conséquence | Effet concret |
|---|---|---|
| Le plan adopté n’est pas transmis à l’autorité compétente dans le mois | L’administration peut élaborer ou actualiser le projet d’office | La copropriété perd la main sur le rythme et supporte les frais |
| Le plan transmis ne prévoit pas les travaux nécessaires à la sécurité | Même pouvoir d’intervention d’office | Le contenu du dossier peut être corrigé à la place du syndicat |
| Le PPPT n’est pas présenté ou mal suivi en assemblée générale | Le syndic doit reposer la question à chaque AG d’approbation des comptes | Le dossier reste ouvert et la copropriété ne peut pas “classer” le sujet |
| Le plan existe mais n’est pas articulé avec le financement | Le plan devient difficile à exécuter dans la durée | Risque de tensions, de reports et de travaux votés trop tard |
L’ANIL souligne d’ailleurs que le projet de plan pluriannuel de travaux est une obligation progressive, mais qu’une fois adopté il nourrit une véritable logique de programmation. C’est là que se situe la sanction la plus réelle: une copropriété qui ne répond pas finit par subir le calendrier imposé plutôt que de le piloter elle-même. Et cette perte de maîtrise devient encore plus visible lorsqu’on regarde le financement.
Le fonds de travaux, là où la sanction devient concrète
Le point financier est souvent sous-estimé, alors qu’il structure toute la mécanique. Quand un PPT est adopté, la cotisation annuelle au fonds de travaux ne peut pas être inférieure à 2,5 % du montant des travaux prévus dans le plan adopté, ni à 5 % du budget prévisionnel. En l’absence de plan adopté, le minimum reste fixé à 5 % du budget prévisionnel. Ce n’est pas un détail comptable: c’est le garde-fou qui empêche la copropriété de voter une stratégie de travaux sans la financer.
Le texte prévoit aussi un débat sur la suspension des cotisations, mais seulement dans des cas précis. Lorsque le fonds de travaux dépasse le budget prévisionnel, l’assemblée se prononce sur cette suspension. Et si un plan pluriannuel de travaux a été adopté, elle ne se prononce sur cette suspension que lorsque le fonds dépasse aussi 50 % du montant des travaux prévus dans le plan. En clair, on ne coupe pas les cotisations dès que la trésorerie paraît confortable; on attend un niveau de couverture vraiment significatif.
Le point à retenir est simple: le législateur a choisi une logique de réserve obligatoire, pas une gestion au cas par cas. C’est une façon d’éviter que les copropriétés remettent les gros travaux à plus tard, puis découvrent trop tard qu’elles n’ont pas l’épargne nécessaire pour les lancer sans choc budgétaire. À ce stade, la question suivante devient très pratique: que faut-il montrer à l’acheteur d’un lot?
La vente d’un lot change aussi la lecture du dossier
Le plan adopté, ou à défaut le PPPT s’il n’a pas encore été voté, fait partie des documents à remettre à l’acquéreur chez le notaire. Ce point a une vraie portée juridique et commerciale: un dossier de copropriété transparent rassure l’acheteur, alors qu’un dossier incomplet ou flou peut ralentir la vente, faire surgir des demandes de rabais ou déclencher des vérifications supplémentaires.
La logique est cohérente avec le reste du régime. Le futur propriétaire doit savoir si l’immeuble entre dans une phase de travaux programmés, dans quel ordre ces travaux sont prévus, et si leur financement est déjà partiellement sécurisé. En pratique, ce n’est pas seulement une exigence documentaire. C’est aussi un signal sur la santé technique et budgétaire de la copropriété.
Il existe des exceptions, notamment lorsque l’acquéreur possède déjà un lot dans la même copropriété, ou pour certains lots annexes comme une cave ou un garage. Mais pour une vente classique, l’absence de plan ou de projet à jour est rarement neutre. Même sans sanction automatique, elle crée un déséquilibre d’information qui finit souvent par coûter cher à la négociation. C’est pour cela que la préparation du dossier doit commencer bien avant l’assemblée générale.
Comment sécuriser le dossier avant la prochaine assemblée générale

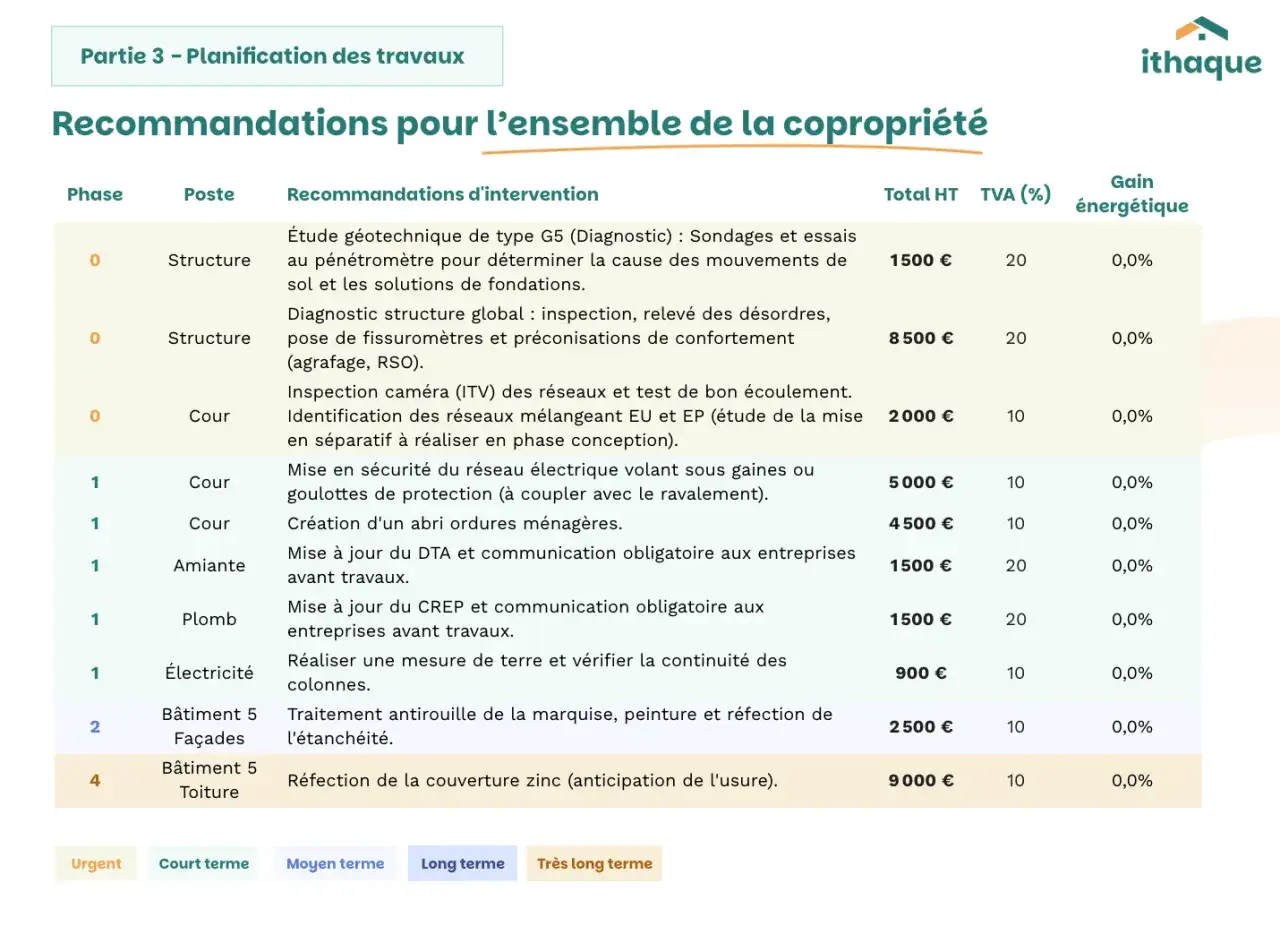

Si je devais recommander une méthode simple, je dirais qu’il faut traiter le sujet comme un cycle, pas comme une formalité annuelle. Le syndic et le conseil syndical gagnent du temps quand ils préparent le dossier dans cet ordre: diagnostic, chiffrage, calendrier, vote, financement, puis mise à jour du carnet d’entretien. Ce séquencement évite les décisions hâtives et les plans votés sans bras financier pour les exécuter.
- Vérifier l’âge de l’immeuble et la date de réception des travaux de construction.
- Confirmer si un DTG existe et s’il écarte ou non un besoin de travaux sur 10 ans.
- Faire établir le projet par un professionnel réellement qualifié, indépendant et assuré.
- Inscrire à l’ordre du jour les modalités d’élaboration, puis l’adoption totale ou partielle du projet.
- Aligner le fonds de travaux sur les minimums légaux avant de lancer les gros chantiers.
- Reporter les travaux et leur échéancier dans le carnet d’entretien de l’immeuble.
Les erreurs les plus fréquentes sont toujours les mêmes: confondre projet et plan final, négliger le financement, attendre la relance de l’administration, ou croire qu’un vote unique règle les dix années à venir. Je préfère être direct sur ce point: une copropriété ne se met pas en sécurité avec une simple délibération. Elle le fait avec une programmation réaliste, des fonds suffisants et une discipline de mise à jour.
Ce qu’il faut surveiller pour éviter un contentieux inutile
En 2026, le vrai enjeu n’est pas de rechercher une sanction spectaculaire, mais d’éviter une séquence de retard, de rattrapage et de dépenses subies. Si le dossier est bien tenu, le plan pluriannuel de travaux devient un outil de pilotage. S’il est mal tenu, il se transforme en point de friction entre copropriétaires, syndic et administration.
- Premier réflexe : distinguer clairement le PPPT, qui prépare, et le PPT, qui engage.
- Deuxième réflexe : vérifier que le financement suit le calendrier, pas l’inverse.
- Troisième réflexe : garder une traçabilité propre des votes, du carnet d’entretien et des mises à jour.
Au fond, la meilleure prévention consiste à traiter ce dossier comme un outil de gestion patrimoniale, pas comme une obligation administrative de plus. Quand la copropriété anticipe, elle garde la main sur les travaux, la trésorerie et les délais; quand elle tarde, elle laisse l’administration et les urgences techniques décider à sa place.
