Les points à verrouiller avant de signer la réception
- La réception acte l’acceptation de l’ouvrage, avec ou sans réserves, et marque le point de départ des garanties.
- Elle peut être expresse, tacite ou judiciaire, mais le PV écrit reste la preuve la plus solide.
- Une réserve doit être précise, localisée et vérifiable, pas formulée en termes vagues.
- La réception déclenche trois délais majeurs : 1 an pour la parfait achèvement, 2 ans pour la biennale, 10 ans pour la décennale.
- En VEFA, la livraison ouvre en plus un délai d’un mois pour signaler certains défauts apparents non notés au PV.
- Un chantier complexe mérite presque toujours une visite préparée avec plans, notices et documents contractuels sous la main.
Ce que change vraiment la réception d’un chantier
En pratique, la réception est le moment où le maître d’ouvrage déclare que l’ouvrage est accepté, avec ou sans réserves. Ce n’est pas une simple visite de courtoisie ni un compte rendu de chantier : le compte rendu suit l’avancement, alors que la réception clôt le chantier et cristallise les responsabilités. Le Code civil rattache à cette étape des effets très concrets, notamment le départ des garanties légales.
Je distingue toujours trois situations, parce qu’elles n’ont pas le même poids probatoire. La réception expresse est la plus claire : on visite, on constate, on signe un PV. La réception tacite se déduit d’indices sérieux, mais elle est plus fragile. Quant à la réception judiciaire, elle intervient quand les parties n’arrivent pas à se mettre d’accord et qu’un juge doit trancher.
| Forme de réception | Comment elle apparaît | Ce qu’il faut garder comme preuve | Point de vigilance |
|---|---|---|---|
| Expresse | PV signé à la fin de la visite | Document daté, signé et annexé aux réserves | Réserves trop vagues ou oubli de certaines non-conformités |
| Tacite | Prise de possession, paiement, volonté non équivoque d’accepter | Remise des clés, factures réglées, échanges écrits | La seule entrée dans les lieux ne suffit pas à elle seule |
| Judiciaire | Le juge prononce la réception en cas de blocage | Assignation, expertise, pièces du dossier | Procédure plus longue et plus coûteuse |
Le point le plus important, à mon sens, est simple : si l’on peut signer un PV propre, on sécurise mieux la suite. Dès qu’on entre dans l’implicite, la discussion devient plus technique et la preuve plus incertaine. Une fois ce cadre posé, la vraie question est de savoir comment préparer la visite pour éviter un document trop flou.

Comment préparer la visite de réception sans rien laisser au hasard
Je recommande de préparer la réception comme une mini-audit du chantier. Il faut arriver avec les pièces du marché, les plans, la notice descriptive, les éventuelles modifications validées en cours de route, et, si le dossier est technique, les documents de fin de chantier. Le DOE, c’est-à-dire le dossier des ouvrages exécutés, peut aussi être utile lorsqu’il existe : il regroupe les éléments qui décrivent ce qui a réellement été réalisé.
Sur place, je préfère une visite en lumière naturelle, avec le temps nécessaire pour tester les équipements au lieu de simplement les regarder. Une porte qui frotte, une ventilation bruyante, une prise non alimentée, une pente de douche mal exécutée ou une fissure de finition n’ont pas la même gravité juridique, mais elles doivent toutes être vues et notées si elles existent.
- Relire le contrat avant la visite pour vérifier ce qui était prévu, en particulier les finitions et les équipements.
- Tester chaque fonction : ouvrants, serrures, volets, chauffage, eau chaude, ventilation, éclairage, écoulements.
- Prévoir des preuves : appareil photo, téléphone chargé, mètre, lampe, carnet de notes.
- Venir avec le bon interlocuteur : maître d’œuvre, architecte, syndic ou représentant habilité selon le chantier.
- Faire la réception contradictoire : l’entreprise doit être régulièrement convoquée, sinon le PV est plus facile à contester.
Je vois souvent des dossiers se tendre pour une raison très banale : la visite a été trop rapide. Dix minutes gagnées sur le chantier peuvent coûter des semaines de discussion ensuite. Et quand la visite a été bien menée, il reste à écrire un PV qui reflète exactement ce qui a été constaté.

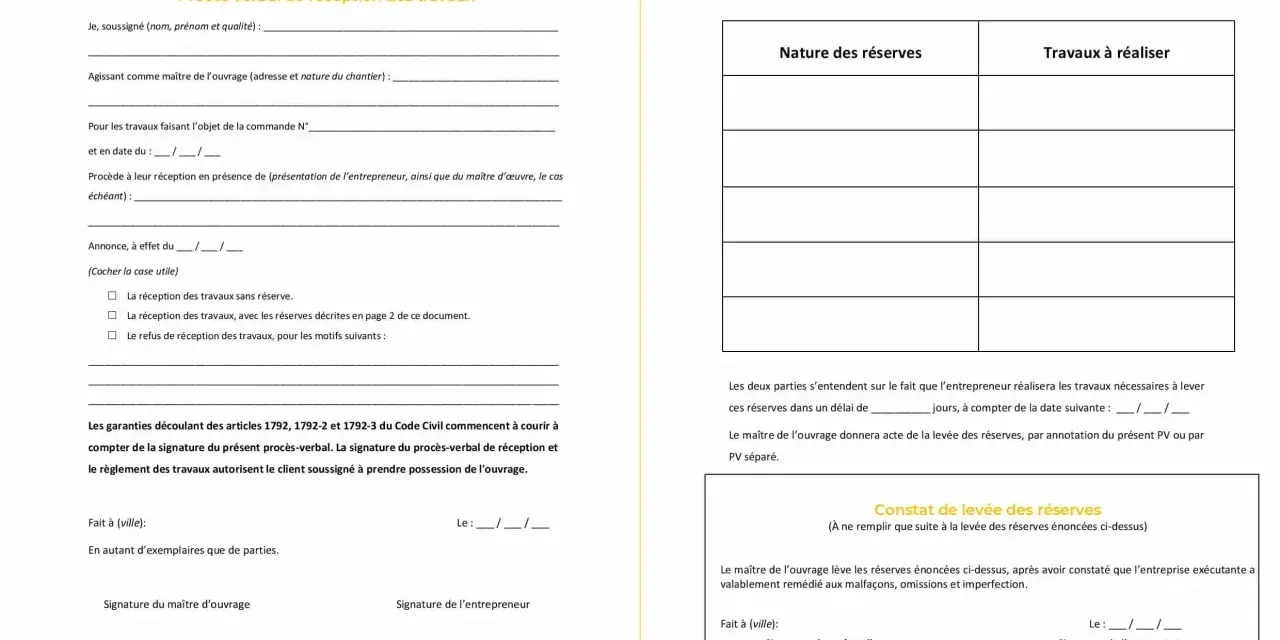

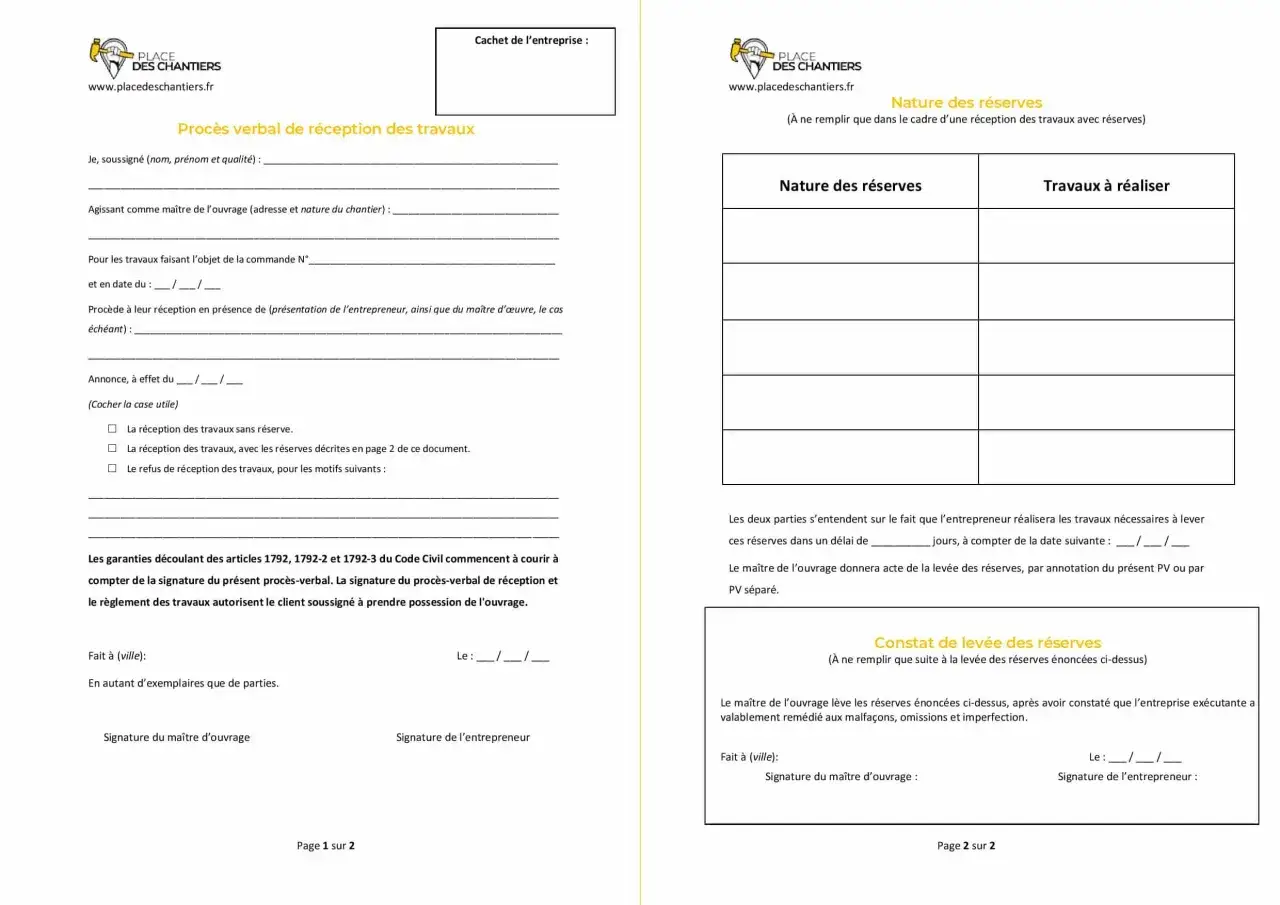

Les mentions qui doivent figurer dans le procès-verbal
Un bon PV de réception n’est pas long pour le plaisir d’être long. Il doit surtout être précis, daté et exploitable. Je conseille toujours d’éviter les formules générales du type « finitions à revoir » ou « quelques défauts constatés », parce qu’elles ne donnent pas une base sérieuse pour exiger une reprise.
| Mention utile | Pourquoi elle compte | Erreur fréquente |
|---|---|---|
| Date et lieu de la réception | Ils fixent le point de départ des garanties | Oublier de dater précisément la signature |
| Identification des parties | Elle évite toute contestation sur les personnes présentes | Ne pas indiquer le maître d’ouvrage, l’entreprise ou le syndic |
| Description du lot ou de l’ouvrage | Elle relie le PV au bon chantier ou au bon corps d’état | Rédiger un document trop générique |
| Réserves détaillées | Ce sont elles qui permettent une reprise sérieuse | Écrire des réserves impossibles à contrôler |
| Délai de levée des réserves | Il cadre la suite du chantier et les relances | Ne rien fixer, puis laisser traîner |
| Signatures et annexes | Elles donnent une force probatoire au document | Signer sans garder d’exemplaire complet |
Ma règle est simple : une réserve doit permettre à n’importe quel tiers de comprendre ce qui ne va pas et où se situe le problème. Par exemple, « carreau fendu au sol de la salle d’eau, côté douche, sur 30 cm » vaut beaucoup mieux que « carrelage à reprendre ». Plus la formulation est précise, plus la reprise est facile à exiger. C’est cette précision qui évite ensuite la confusion entre réserve réelle, reprise partielle et simple insatisfaction esthétique.
Réserves et levée des réserves
Une réserve n’est pas un reproche vague, c’est un défaut, une malfaçon ou une non-conformité que l’on identifie au moment de la réception. En pratique, je préfère qu’elles soient classées par zone ou par lot, avec une description brève mais concrète. Il ne faut pas oublier un principe utile en contentieux : le silence du maître d’ouvrage ne vaut pas renonciation à ses réserves. Si l’on veut les abandonner, il faut une volonté claire, pas une simple inaction.
La levée des réserves mérite elle aussi un document. Un petit PV de levée, ou au moins un écrit sans ambiguïté, évite les disputes sur ce qui a vraiment été repris. Si les reprises sont partielles, je recommande de le noter noir sur blanc plutôt que de laisser croire que tout est réglé alors qu’il reste des points en suspens.
Cas particulier important : en VEFA, après la livraison du logement, l’acquéreur dispose d’un délai d’un mois pour signaler par lettre recommandée certains défauts apparents qui n’avaient pas été mentionnés au procès-verbal. Dans ce même schéma, le solde de 5 % du prix peut être consigné jusqu’à la levée des réserves. Ce mécanisme est utile, mais il ne remplace pas une visite sérieuse au premier passage.
Une fois ces réserves bien cadrées, on comprend mieux pourquoi la date et le contenu du PV sont si sensibles pour les garanties légales qui suivent.
Ce que déclenchent la réception et le PV pour les garanties
La réception n’est pas seulement une formalité de fin de chantier. Elle sert de point de départ à trois garanties majeures, dont les durées et les champs d’application ne se confondent pas. C’est souvent là que les particuliers se trompent : ils pensent que tout relève de la décennale, alors que beaucoup de désordres relèvent d’abord de la garantie de parfait achèvement ou de la garantie biennale.- Garantie de parfait achèvement : 1 an à compter de la réception. Elle couvre les désordres signalés au PV ou notifiés ensuite par écrit.
- Garantie de bon fonctionnement : 2 ans. Elle concerne surtout les éléments d’équipement dissociables, comme un ballon d’eau chaude ou certains appareils remplaçables sans toucher au bâti.
- Garantie décennale : 10 ans. Elle vise les dommages graves qui compromettent la solidité de l’ouvrage ou le rendent impropre à sa destination.
Le détail qui compte vraiment, ici, c’est la date de réception. Si elle est mal fixée ou contestée, tout le calendrier des recours devient plus fragile. C’est une des raisons pour lesquelles je préfère toujours un PV écrit, signé et daté plutôt qu’une réception tacite qu’il faudra ensuite démontrer pièce par pièce. Une fois ce point clarifié, on peut s’attaquer aux erreurs classiques qui abîment le dossier.
Les erreurs que je vois le plus souvent sur un pv de réception
Les litiges naissent rarement d’un grand scandale. Ils naissent surtout d’une accumulation de petites négligences. Voici celles que je rencontre le plus souvent.
- Signer trop vite sans tester les équipements ni vérifier les finitions.
- Rédiger des réserves floues, impossibles à relier à un point précis du chantier.
- Oublier d’annexer des photos quand le défaut est visible mais qu’on sait qu’il sera discuté plus tard.
- Confondre réception et livraison, surtout en VEFA, alors que les deux moments n’ont pas le même effet juridique.
- Ne pas garder son exemplaire signé, ou le garder incomplet, sans annexes ni date lisible.
- Ne pas convoquer correctement l’entreprise, ce qui fragilise le caractère contradictoire de l’opération.
- Laisser traîner la levée des réserves sans relance écrite, alors que le dossier a besoin d’un suivi clair.
Je conseille aussi, quand le chantier est technique ou tendu, de faire relire le PV par un professionnel qui sait lire les conséquences juridiques d’un détail de rédaction. Un architecte, un maître d’œuvre ou un avocat ne voient pas toujours les mêmes choses qu’un propriétaire pressé de terminer, et c’est précisément ce décalage qui évite beaucoup d’erreurs.
Le réflexe à garder avant de quitter le chantier
Je garde toujours la même ligne de conduite : ne jamais signer un PV qu’on ne pourrait pas défendre. Si un défaut est visible, il doit être décrit; s’il est contesté, il doit être photographié; s’il est important, il doit être réservé sans ambiguïté. Un bon procès-verbal ne cherche pas à embellir le chantier, il sécurise la suite. Et c’est exactement pour cela qu’en droit immobilier, ce document vaut bien plus qu’une simple formalité de clôture.
